Pappa och bebis borstar tänderna och tittar sig i spegeln

Hjortmossen/Södra centrum

Nu uppdaterar vi vatten- och avloppsledningarna i Hjortmossen och södra centrum

Under våren 2022 startar vi igång arbetet med att säkerställa leveransen av rent dricksvatten och att drastiskt minska risken för källaröversvämningar för alla boende i Hjortmossen och södra centrum. Idag har detta område ett kombinerat spill- och dagvattensystem med ledningar och tunnlar som byggdes på 1960-talet. Ledningsnätet är gammalt och behöver uppdateras. Genom att dessutom separera spill- och dagvattenledningarna minskar vi inte bara risken för källaröversvämningar vid skyfall utan minimerar också risken för driftproblem som avloppsstopp och vattenläckor och att så kallat tillskottsvatten inte belastar avloppsreningsverket Arvidstorp i onödan.

Utöver nya vatten- och avloppsledningar planerar vi även att se över fiberdragningar samt våra fjärrvärme- och elnätsledningar på vissa sträckor.
Projektet genomförs tillsammans med Trollhättans stad som också passar på att se över gatubelysningen och snygga till gatorna i området. NCC är entreprenör för projektet.

På denna sida får du löpande projektuppdateringar. Fyller du i din mejladress på sidan kommer också en notis direkt i din inkorg.

Tidplan och etappindelningar

Projektet är indelat i tre etapper som alla innehåller faserna projektering och genomförande. Under projekteringen gör vi bland annat så kallade inmätningar av din fastighets källargolv och vatten- och avloppsbrunnar. Vi gör också geotekniska undersökningar i området, fastighetsbesiktningar och kontrollerar hur din fastighet är ansluten till dag- respektive spillvattenledningarna idag. För att allt ska fungera fullt ut behöver nämligen även du som fastighetsägare separera dag- och spillvattenledningarna inom din fastighet om det inte redan är gjort. Läs mer om hur en anslutningskontroll fungerar här

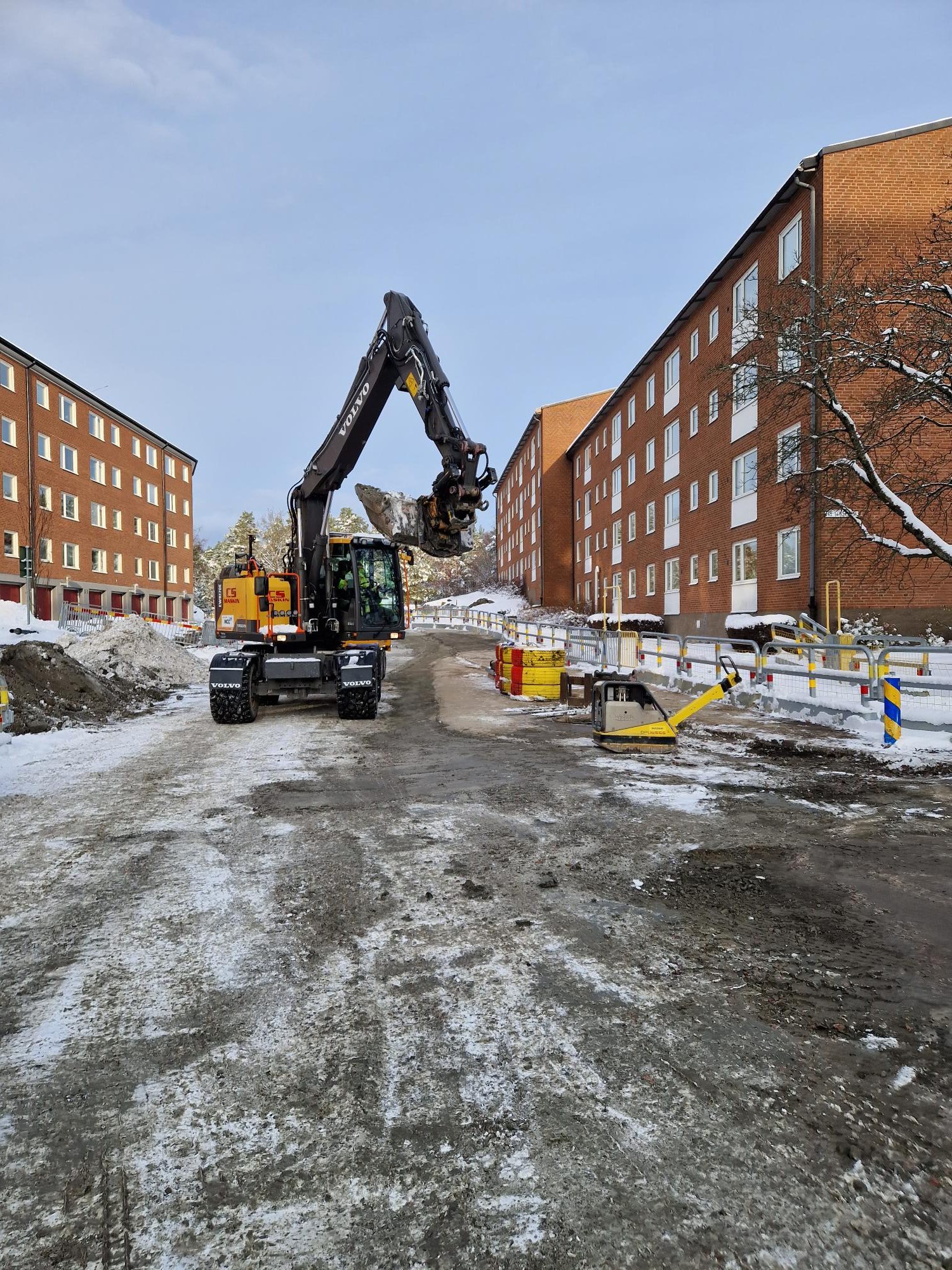

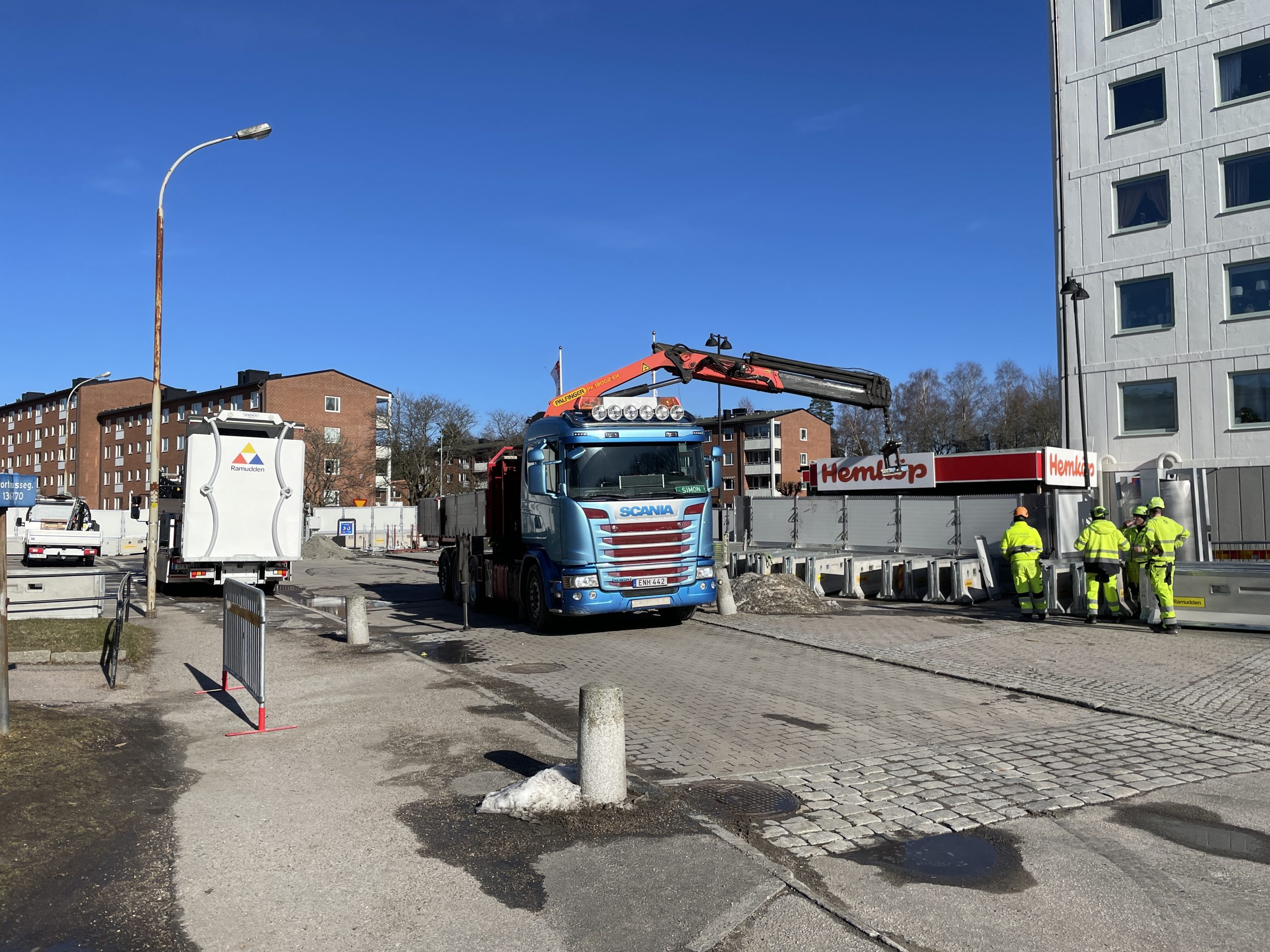

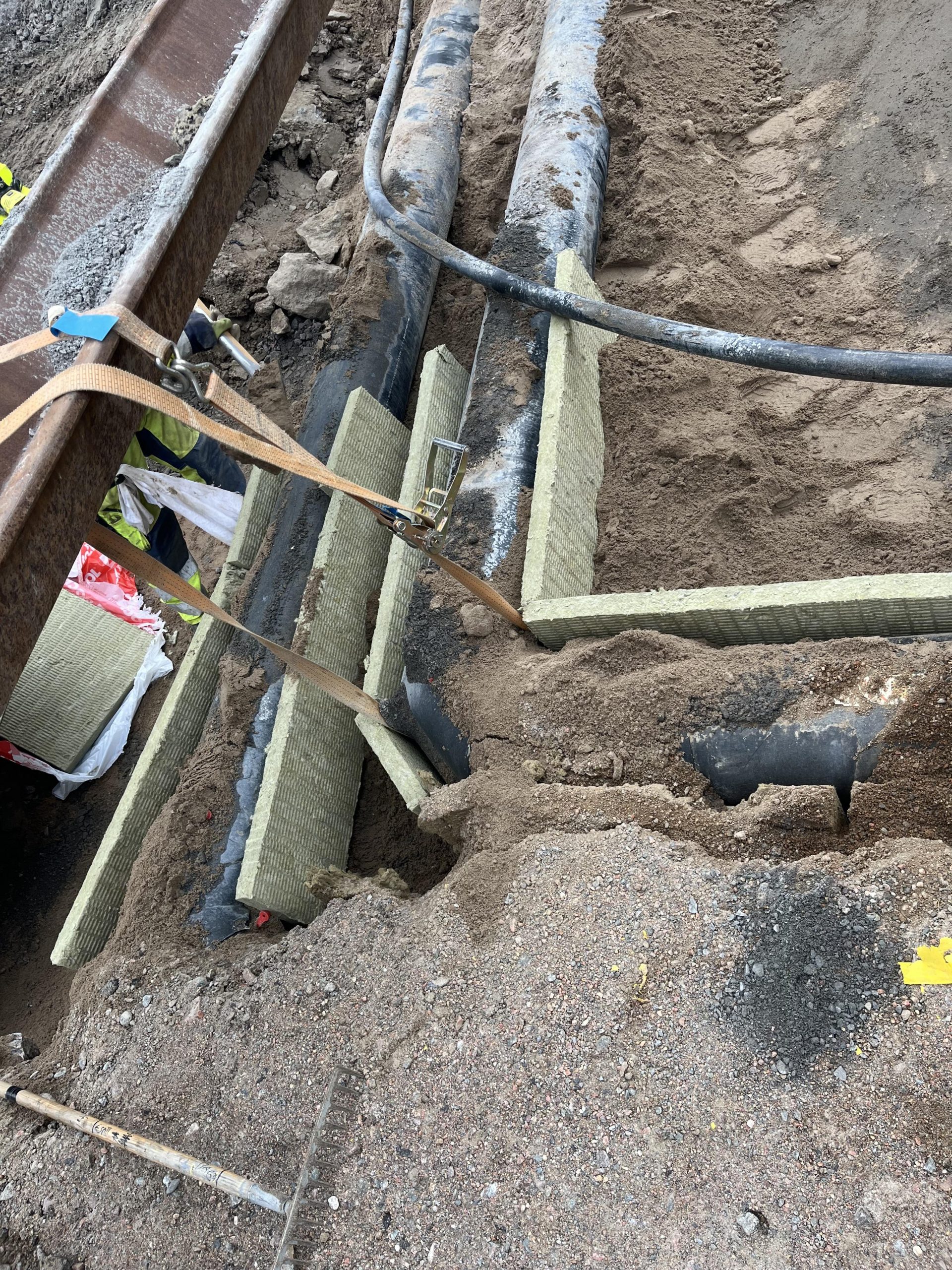

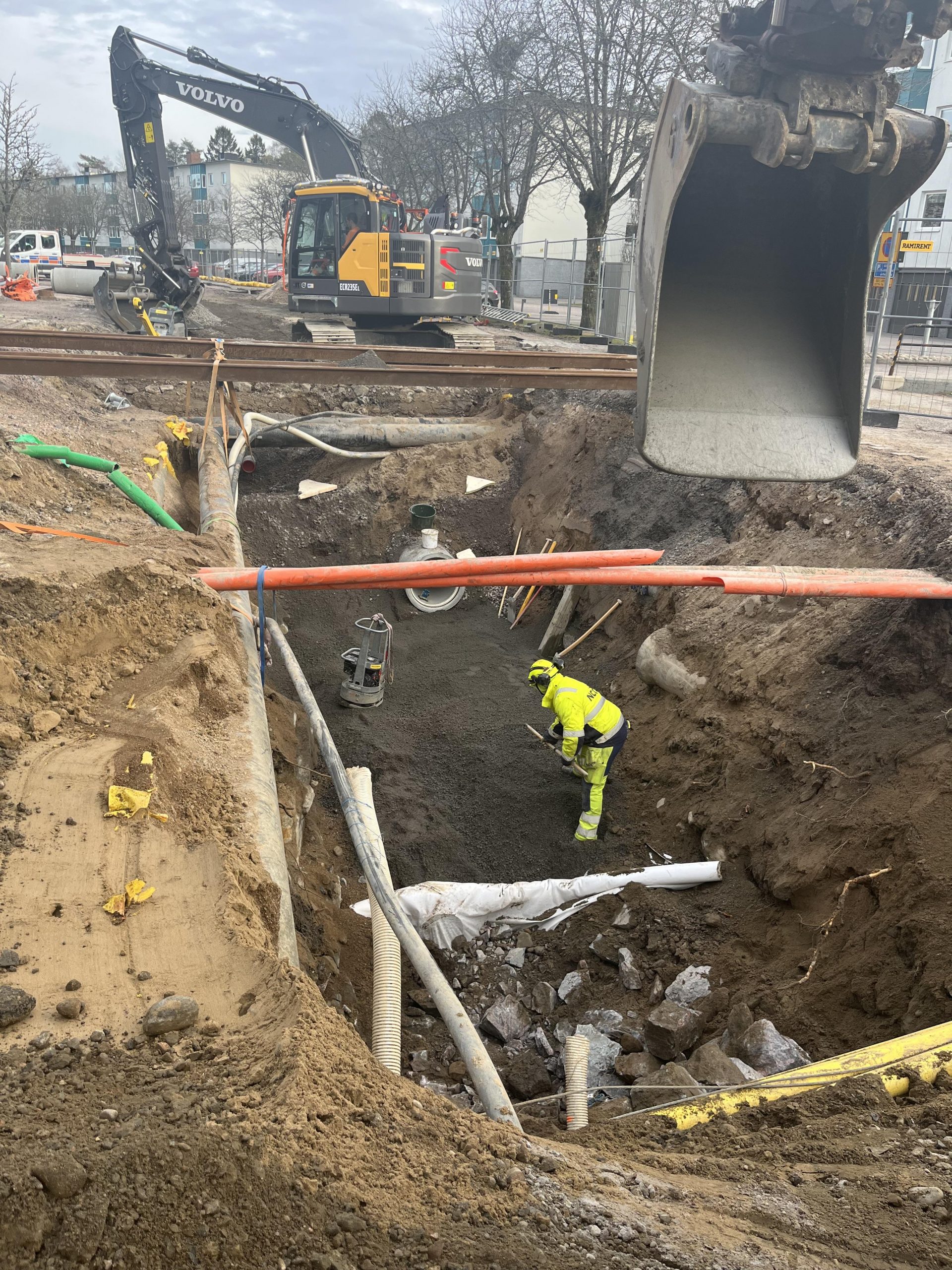

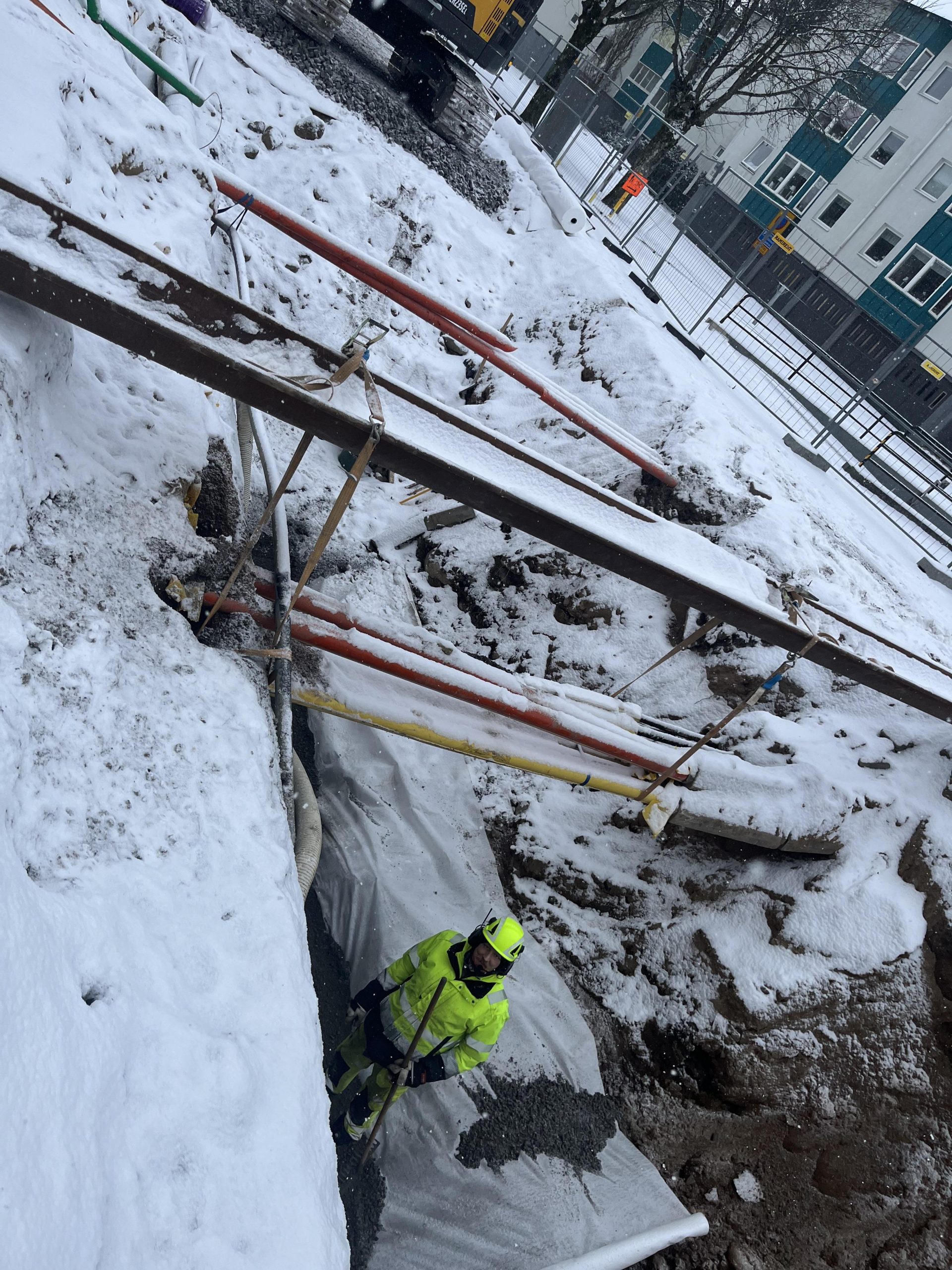

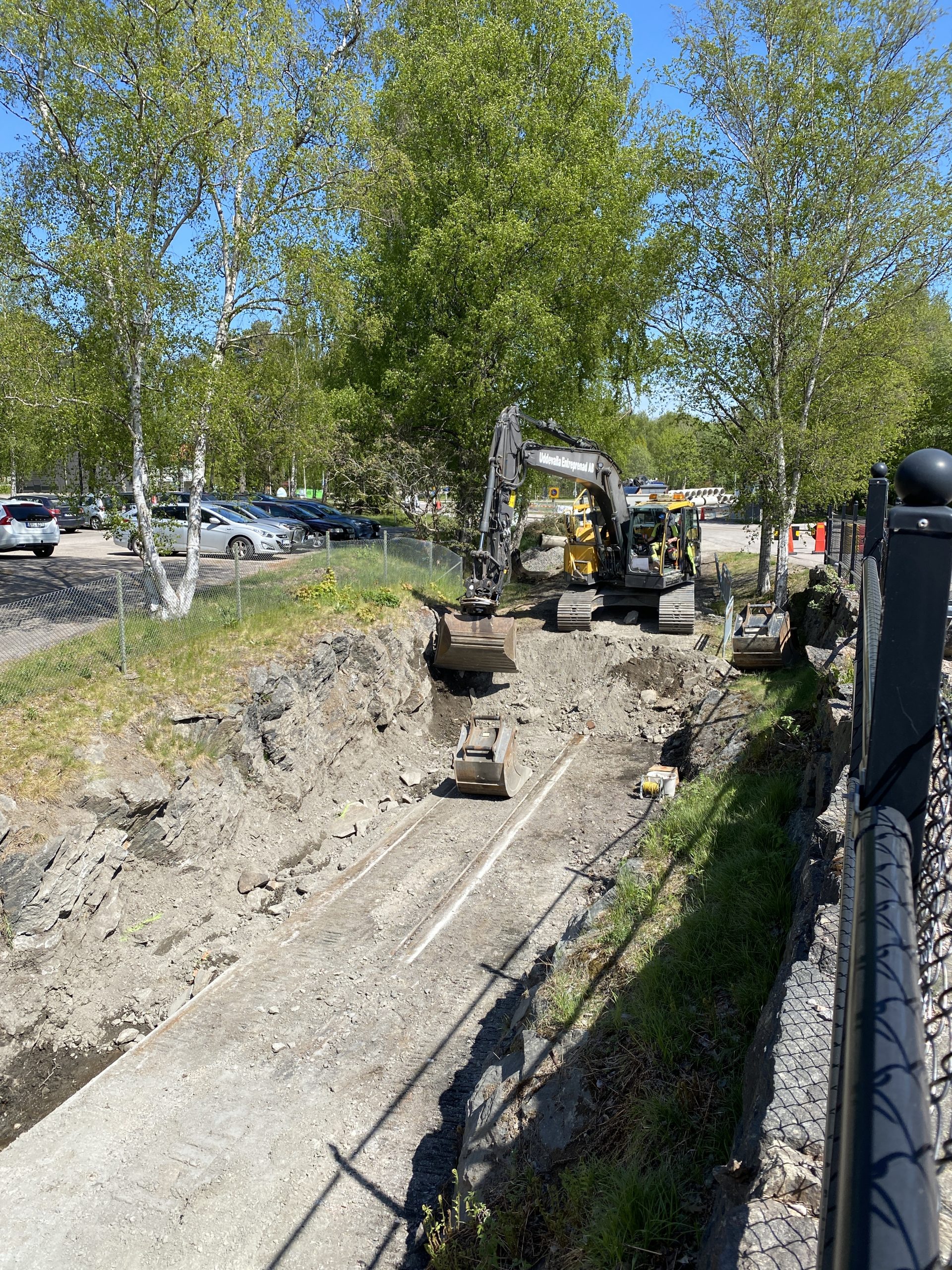

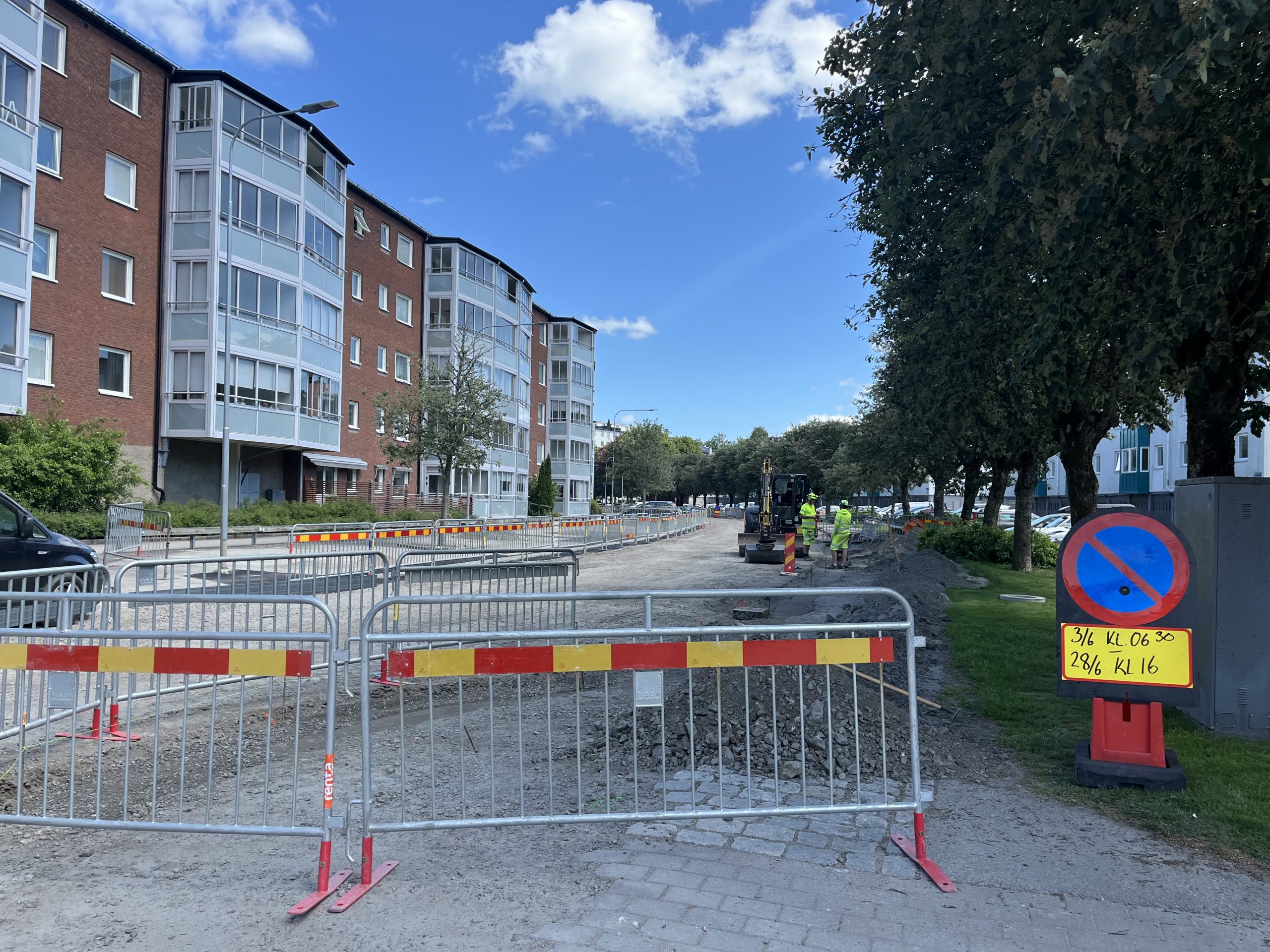

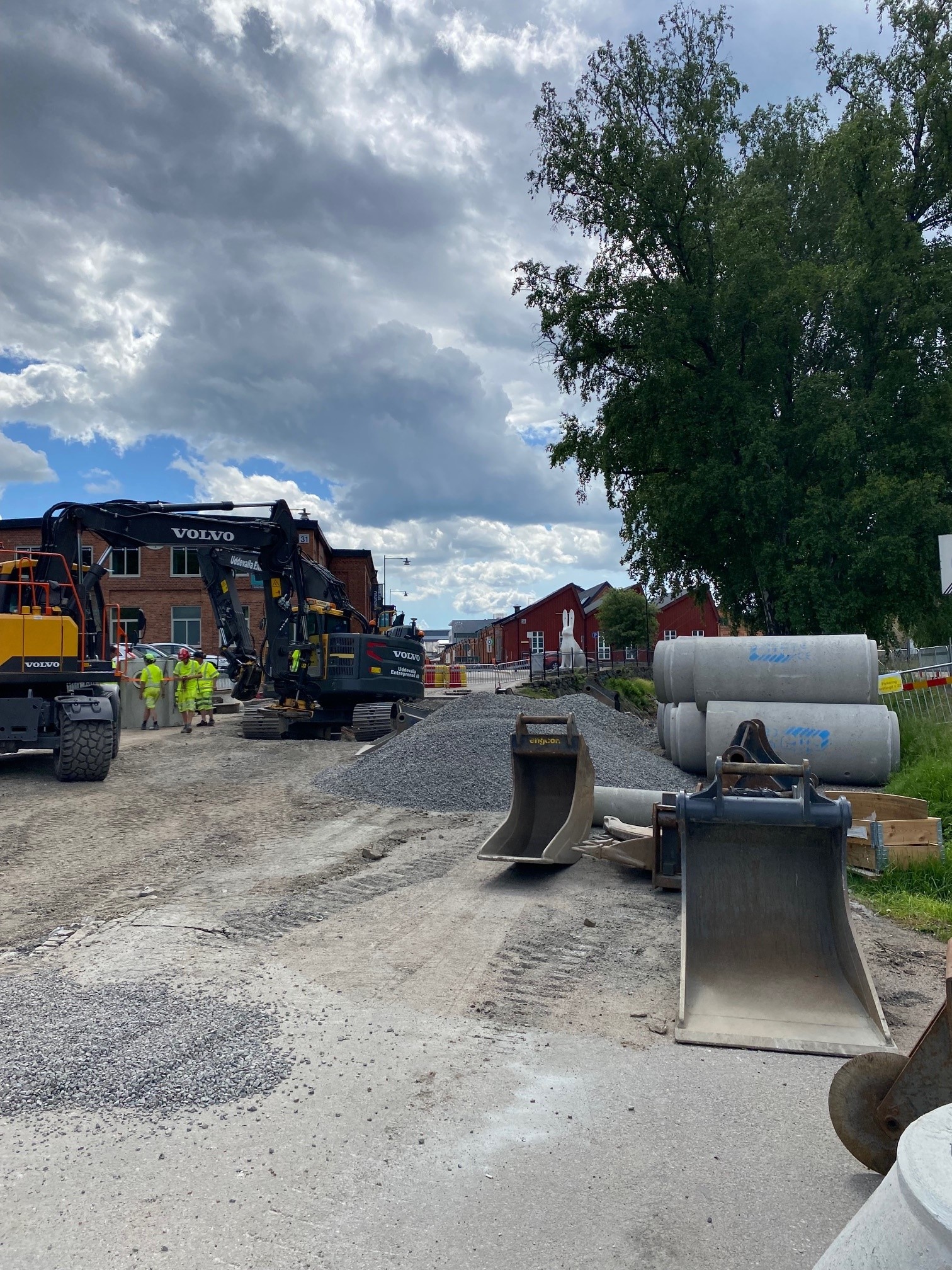

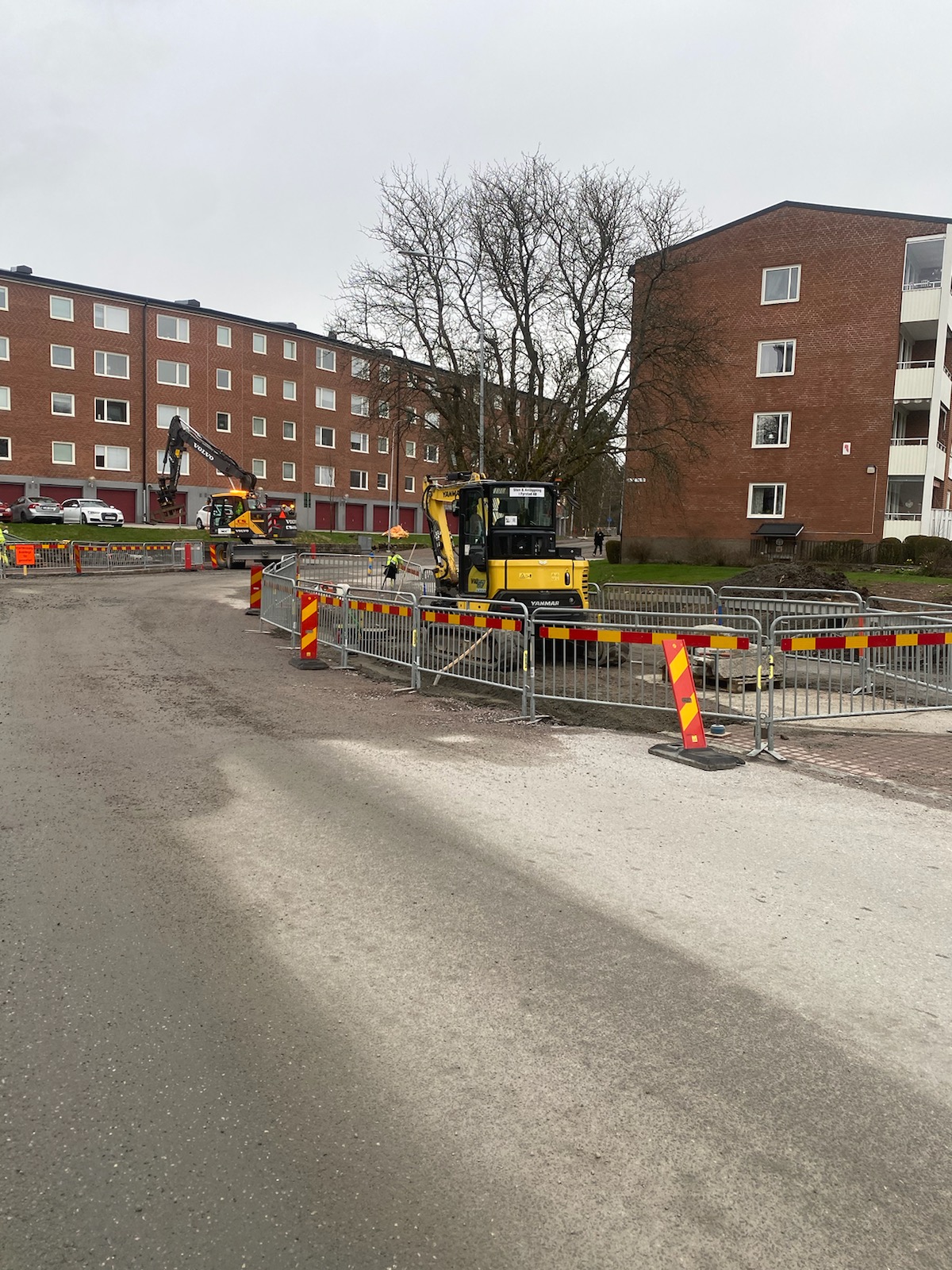

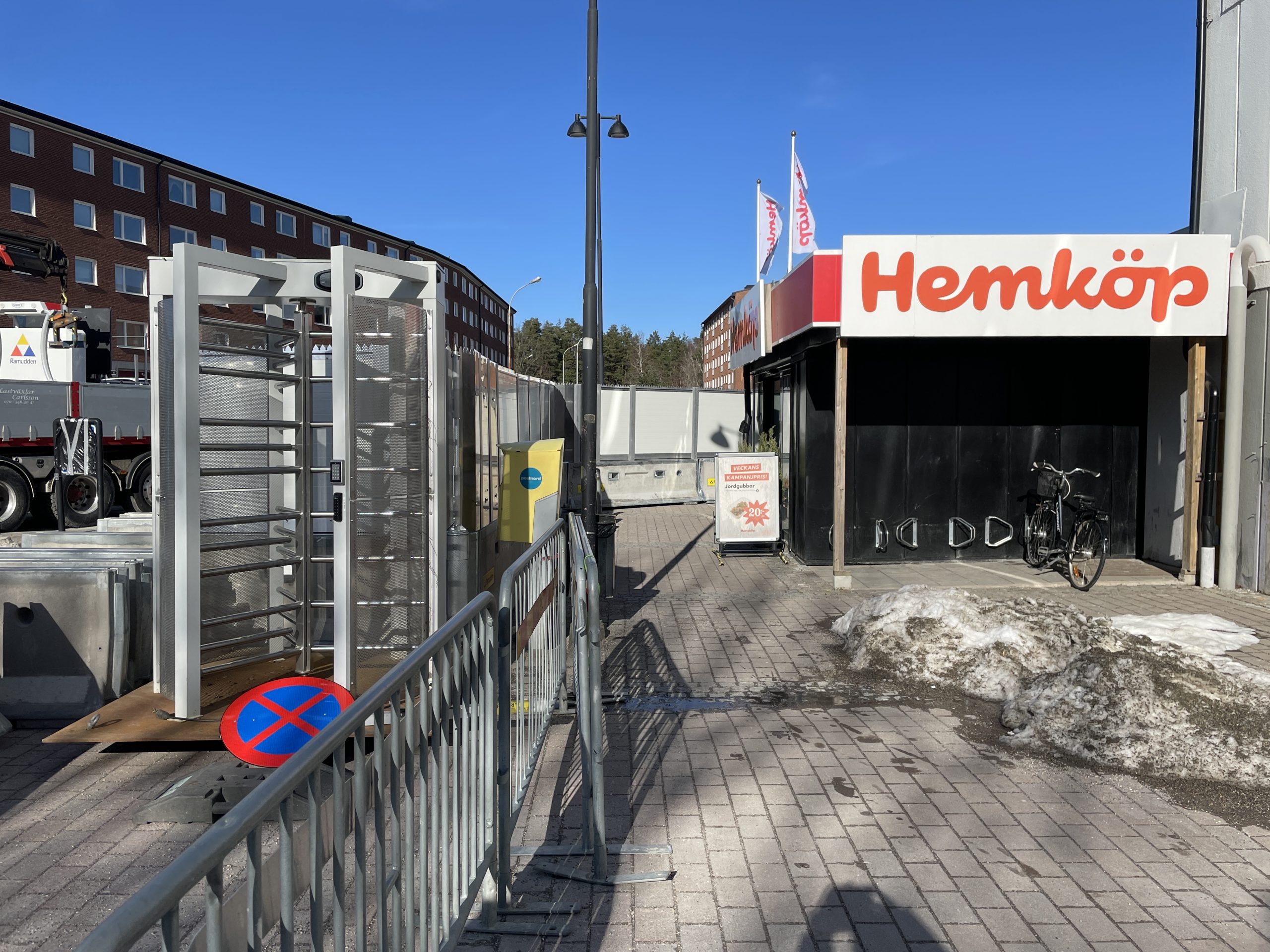

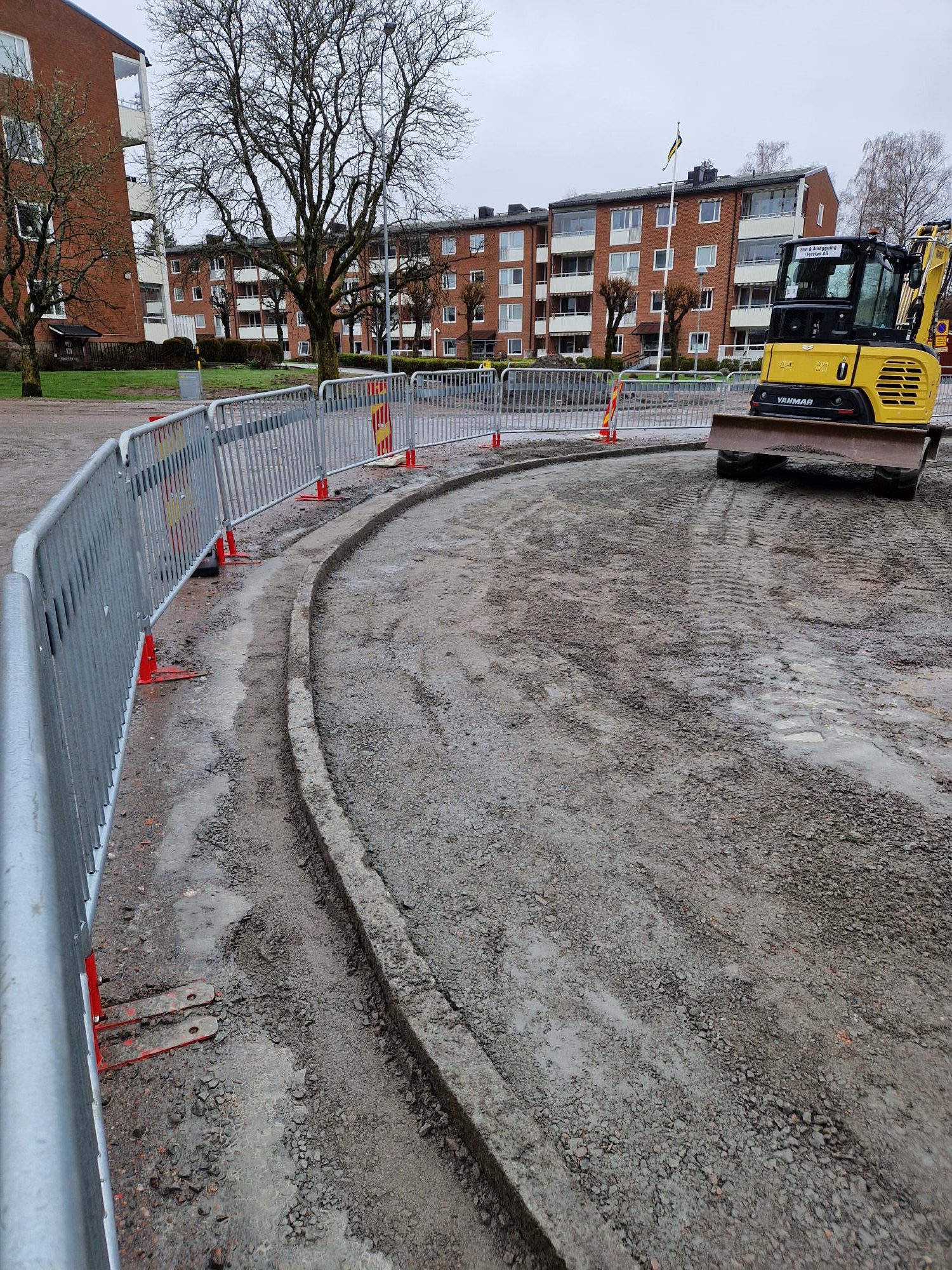

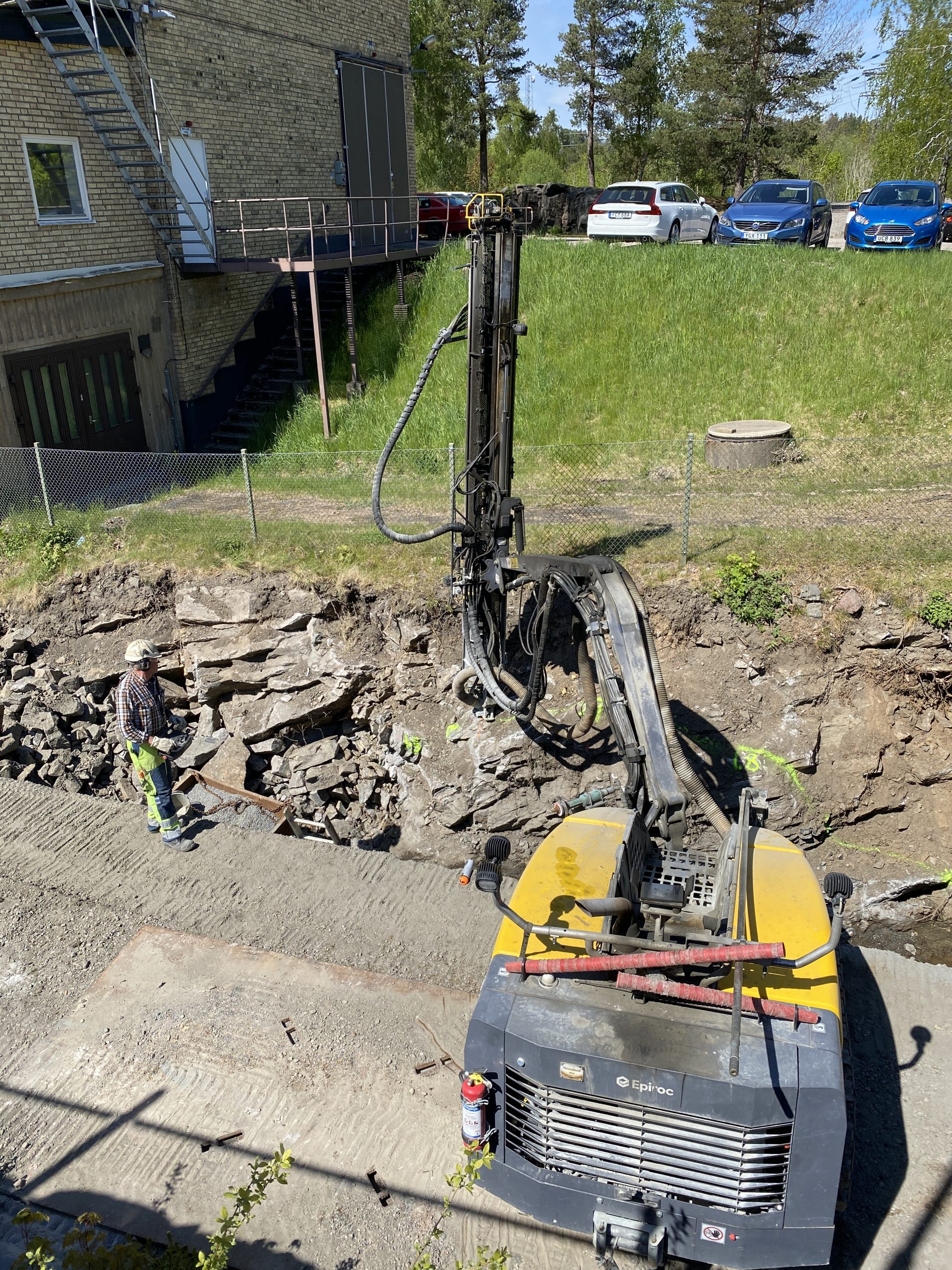

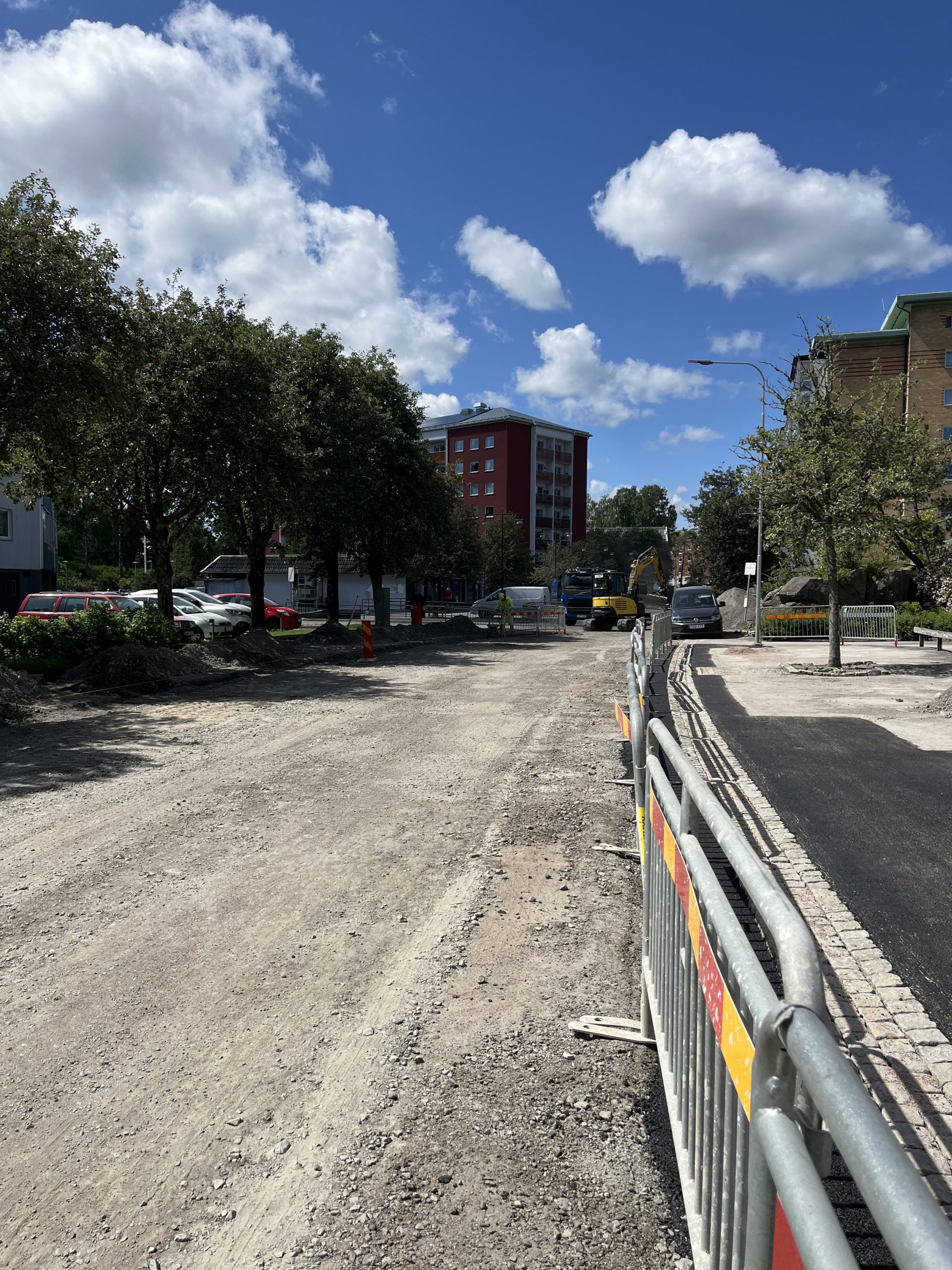

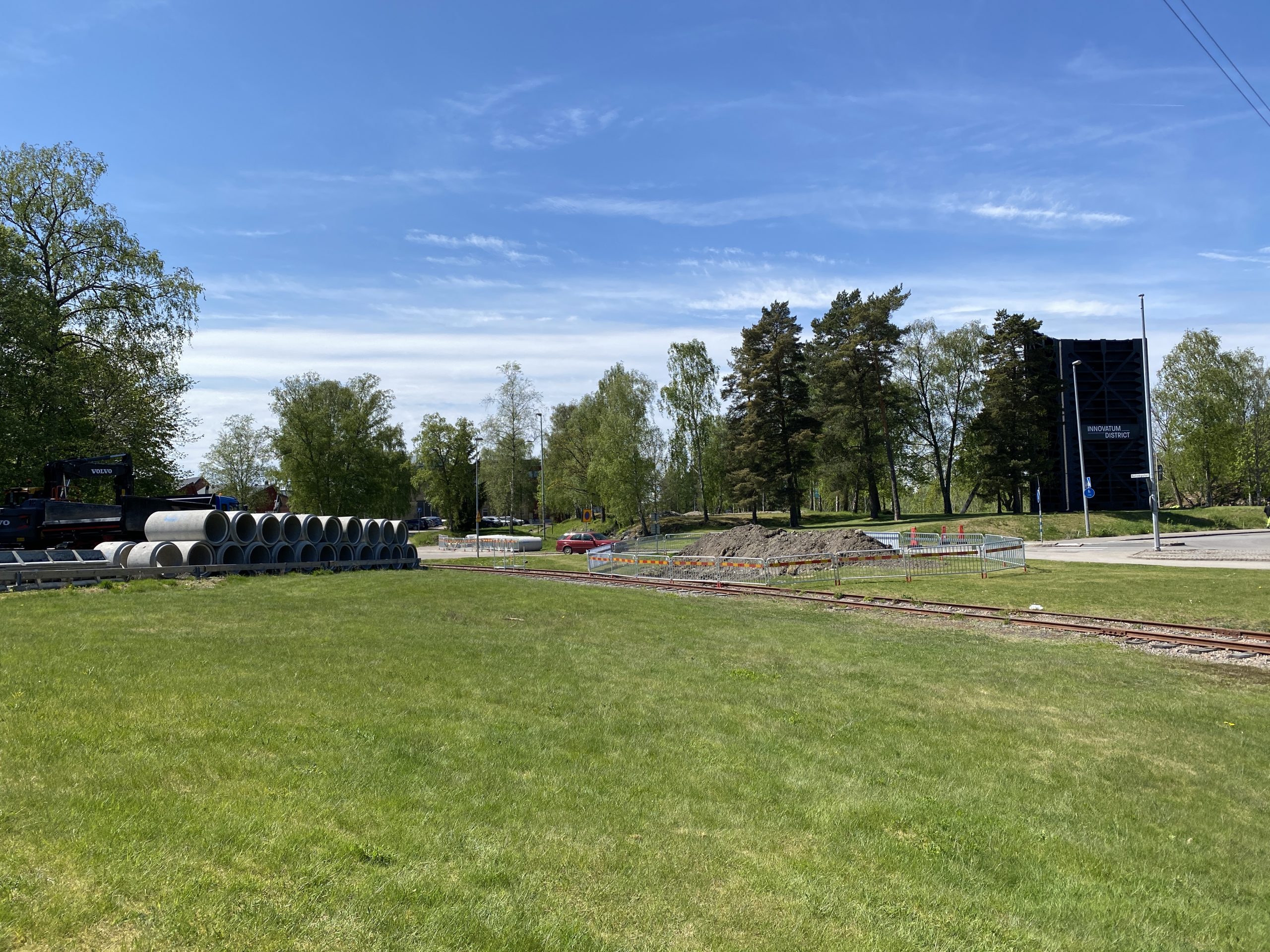

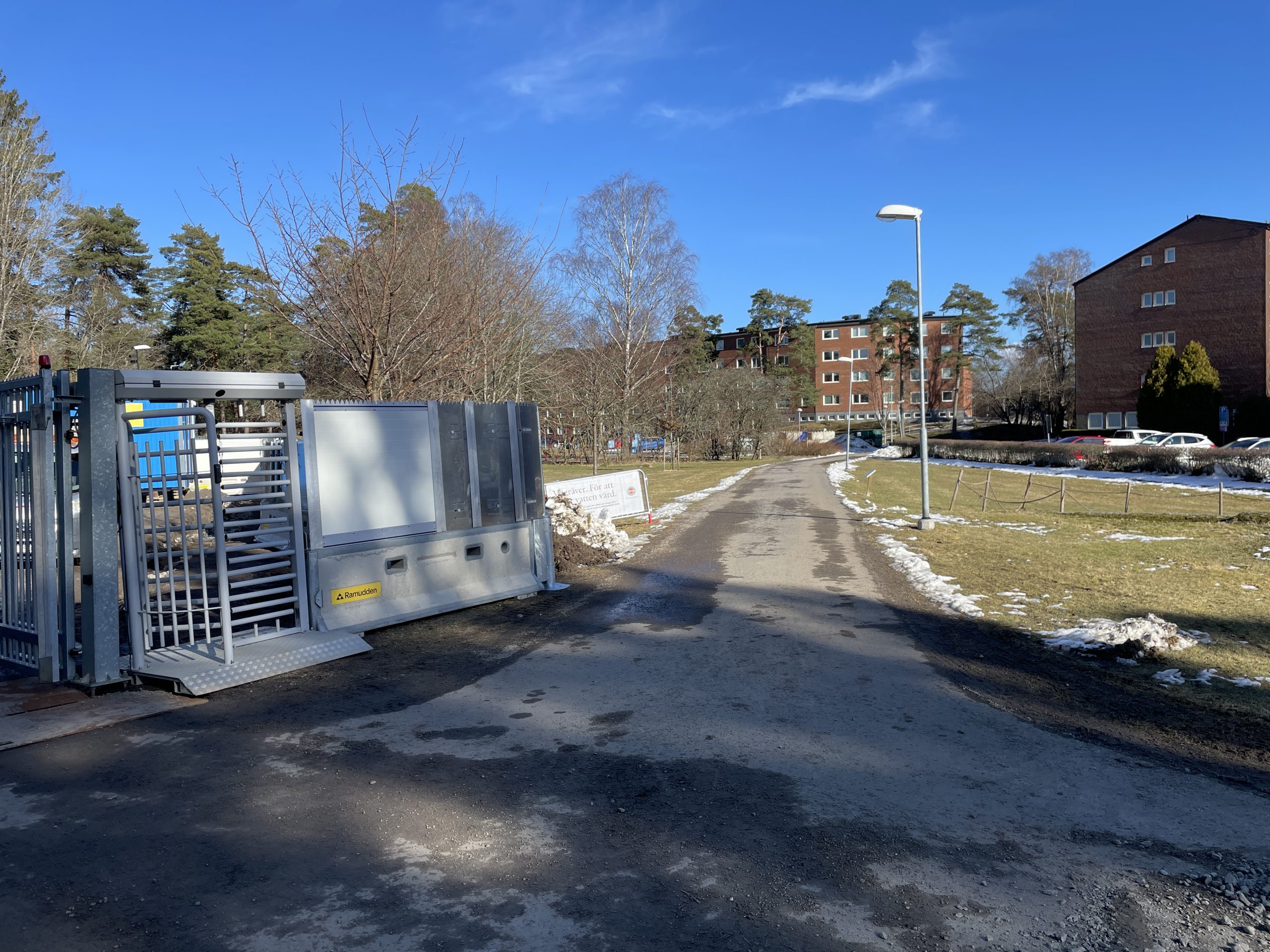

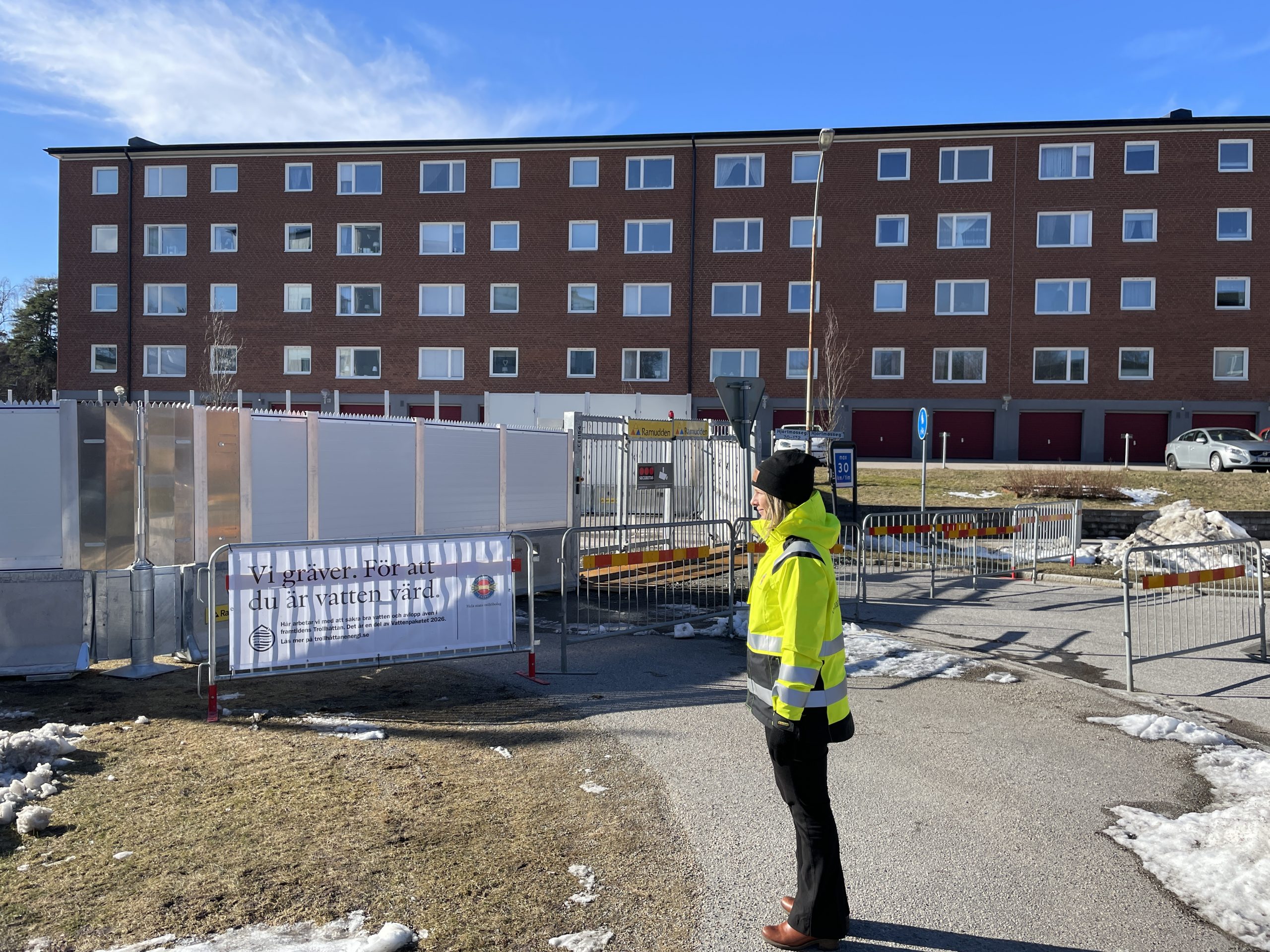

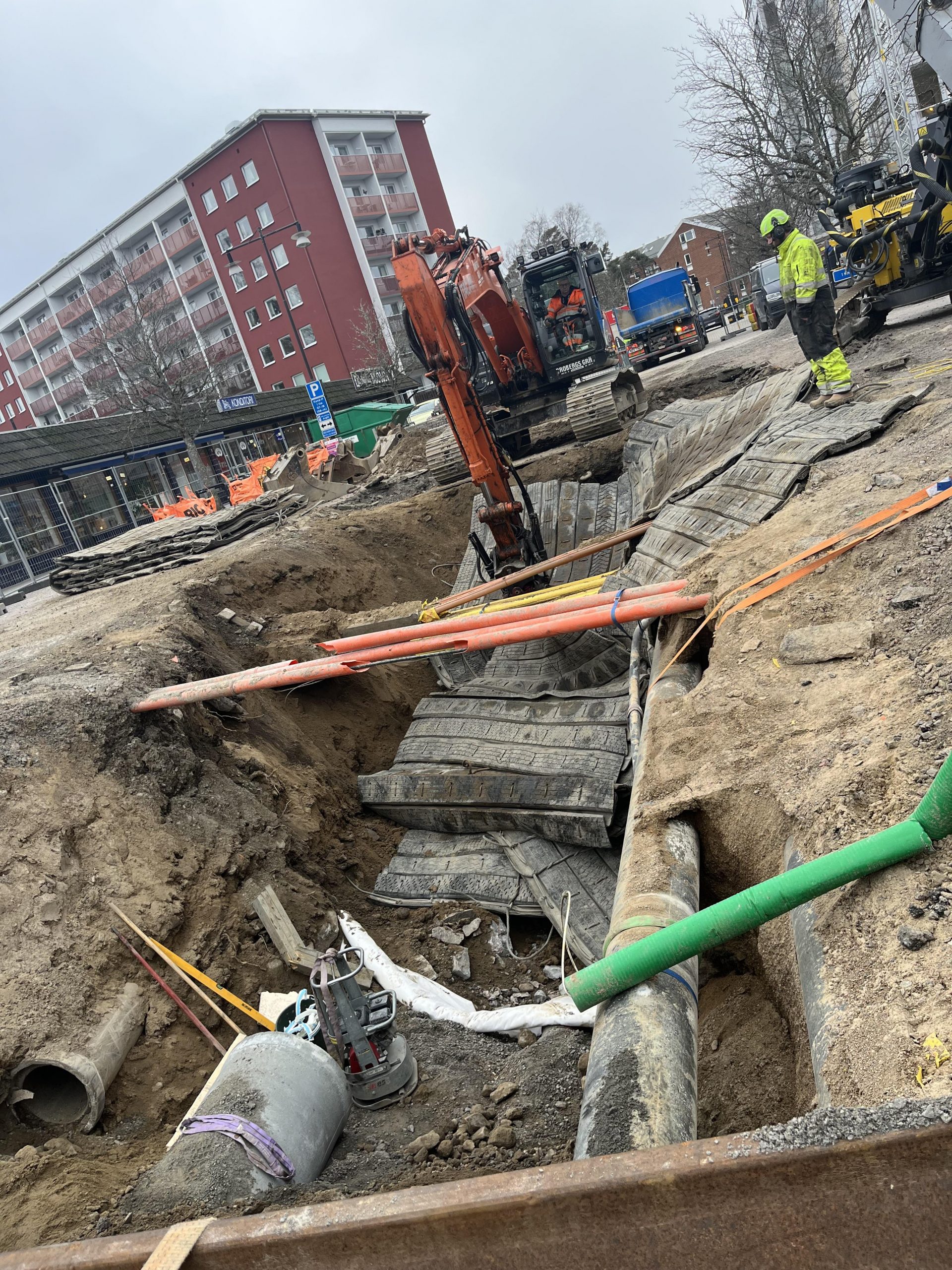

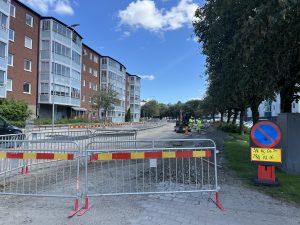

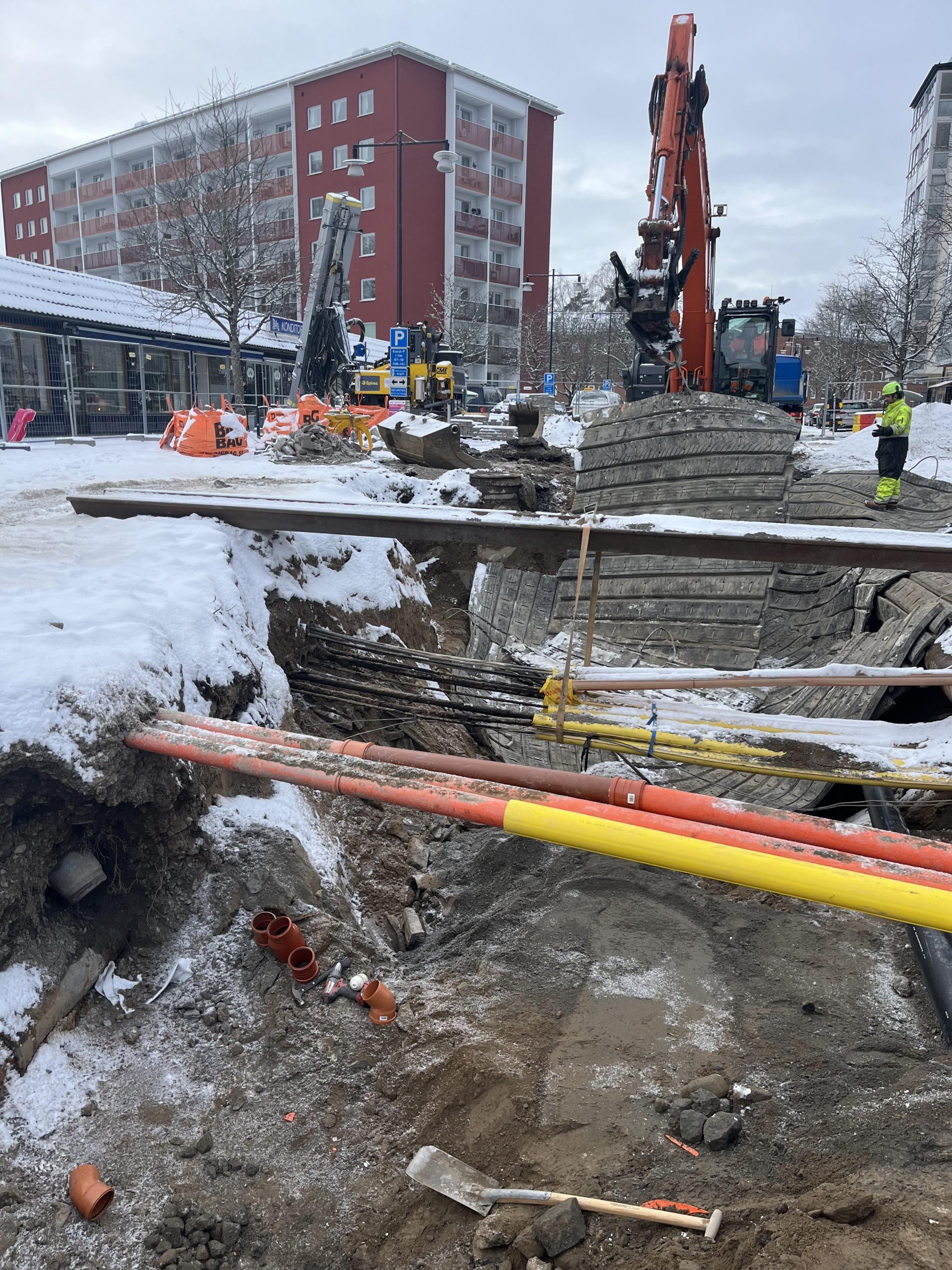

Under genomförandet börjar vi helt enkelt att gräva. Schakten är ofta stora och djupa vilket betyder att det blir en del stök i området under en period. Trafiken kommer bli påverkad och vi ber dig följa hänvisningar på plats. Vid anslutningar av nya vattenledningar kan det bli avbrott i vattenleveransen. Vi aviserar alltid avbrott via vår driftinformationstjänst som du kan läsa mer om här.

Hela projektet pågår 2022 – 2026.
Tidplanen uppdateras löpande.

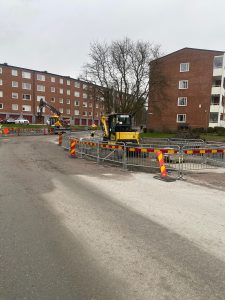

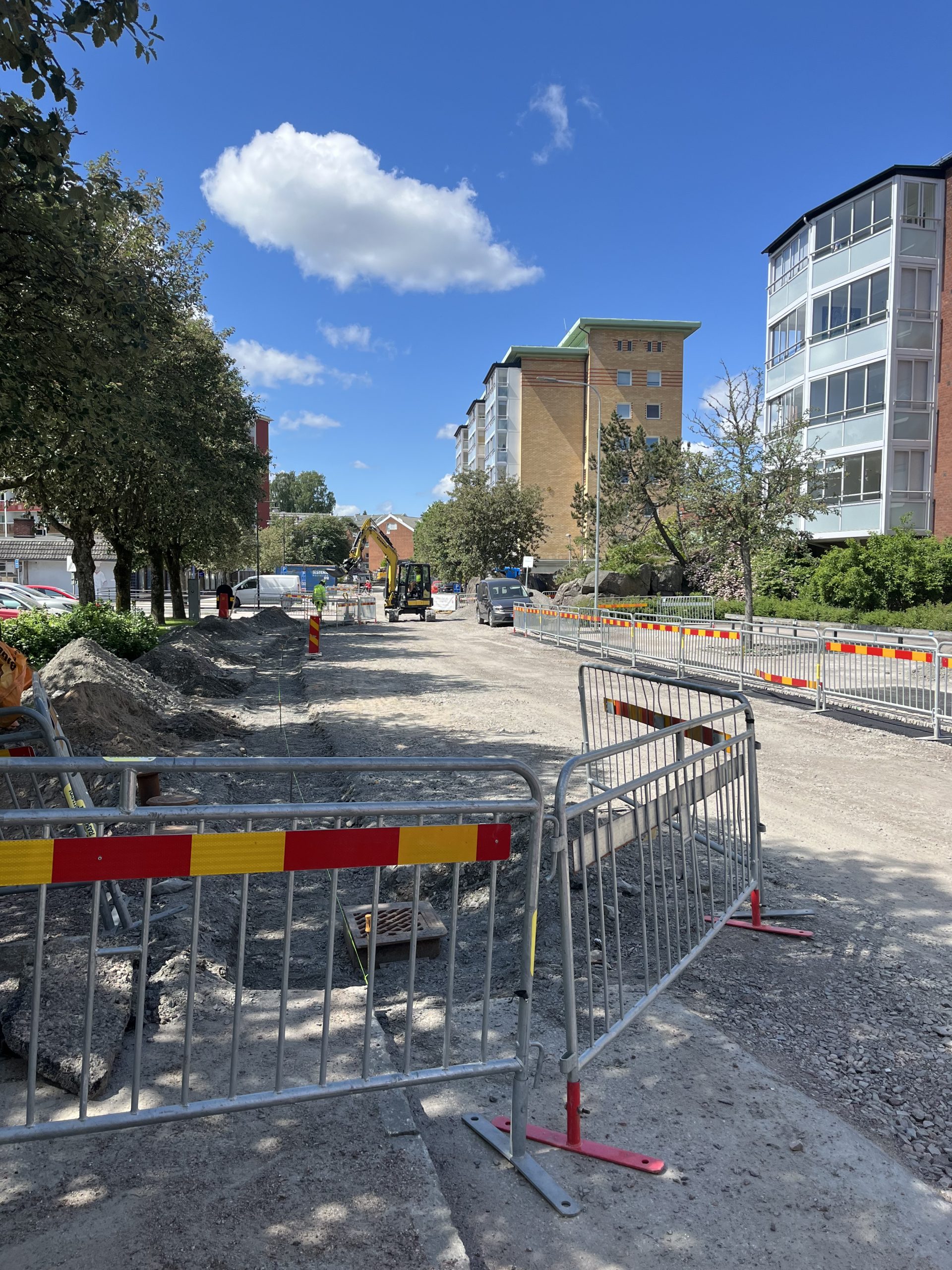

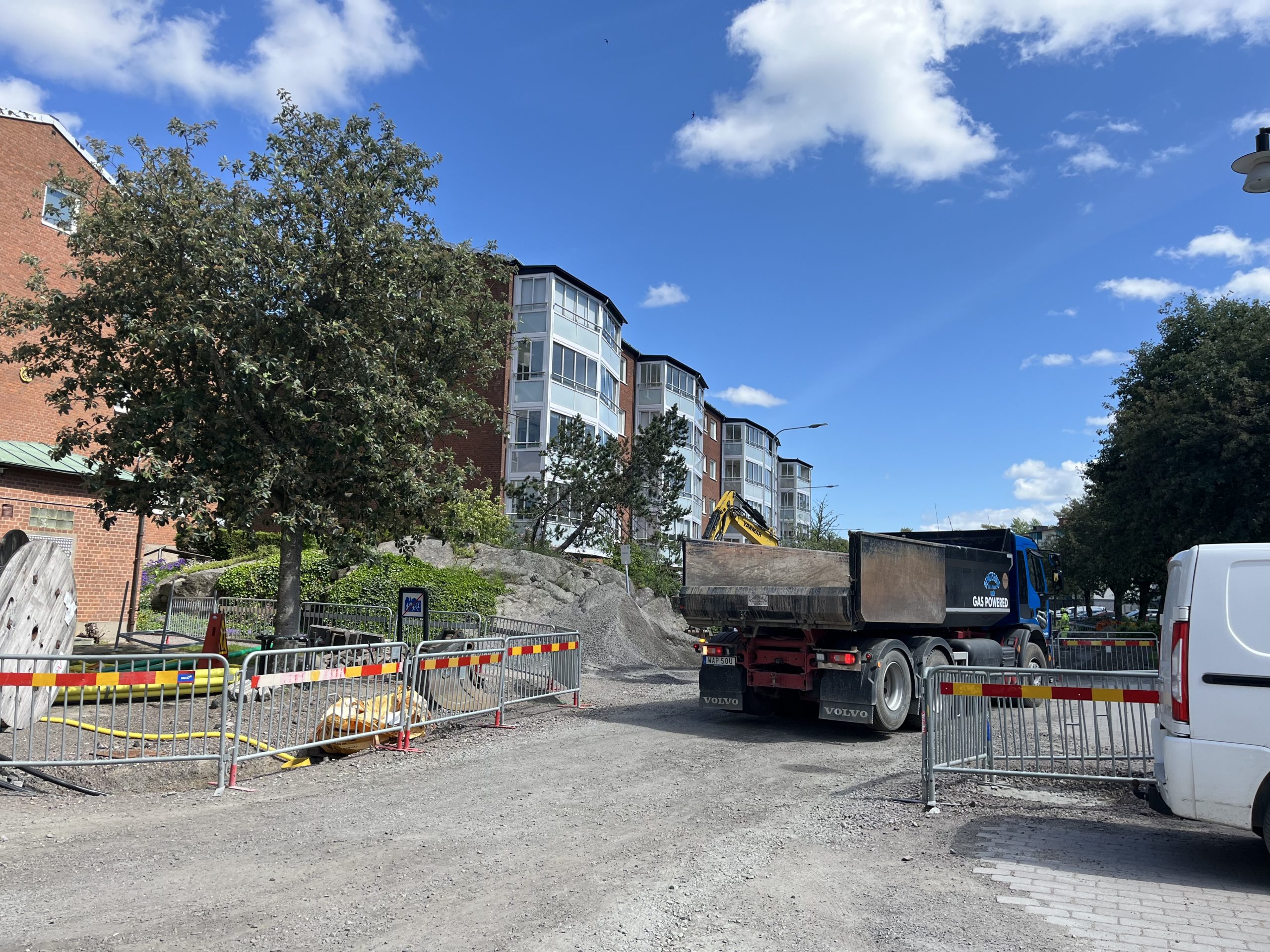

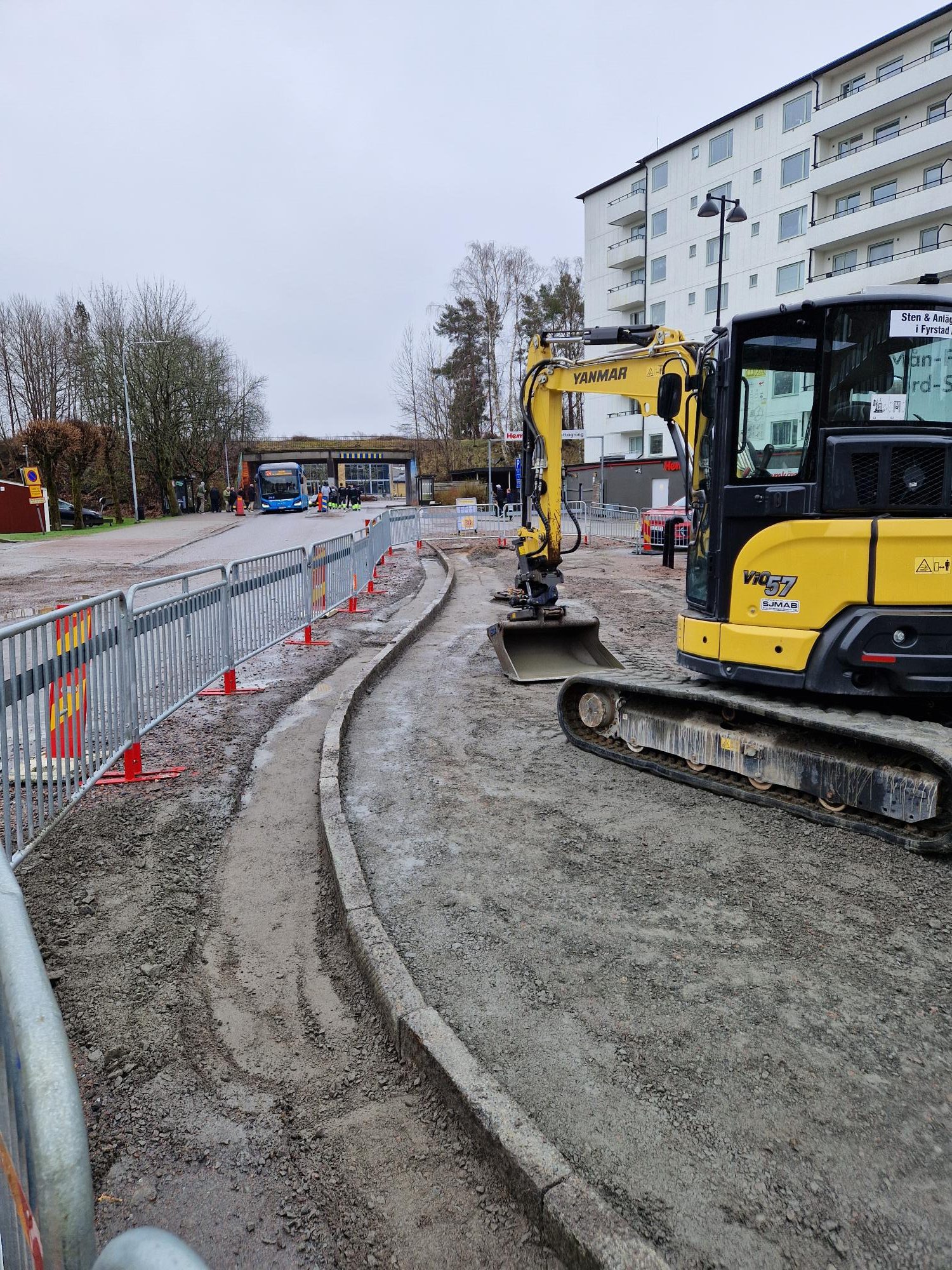

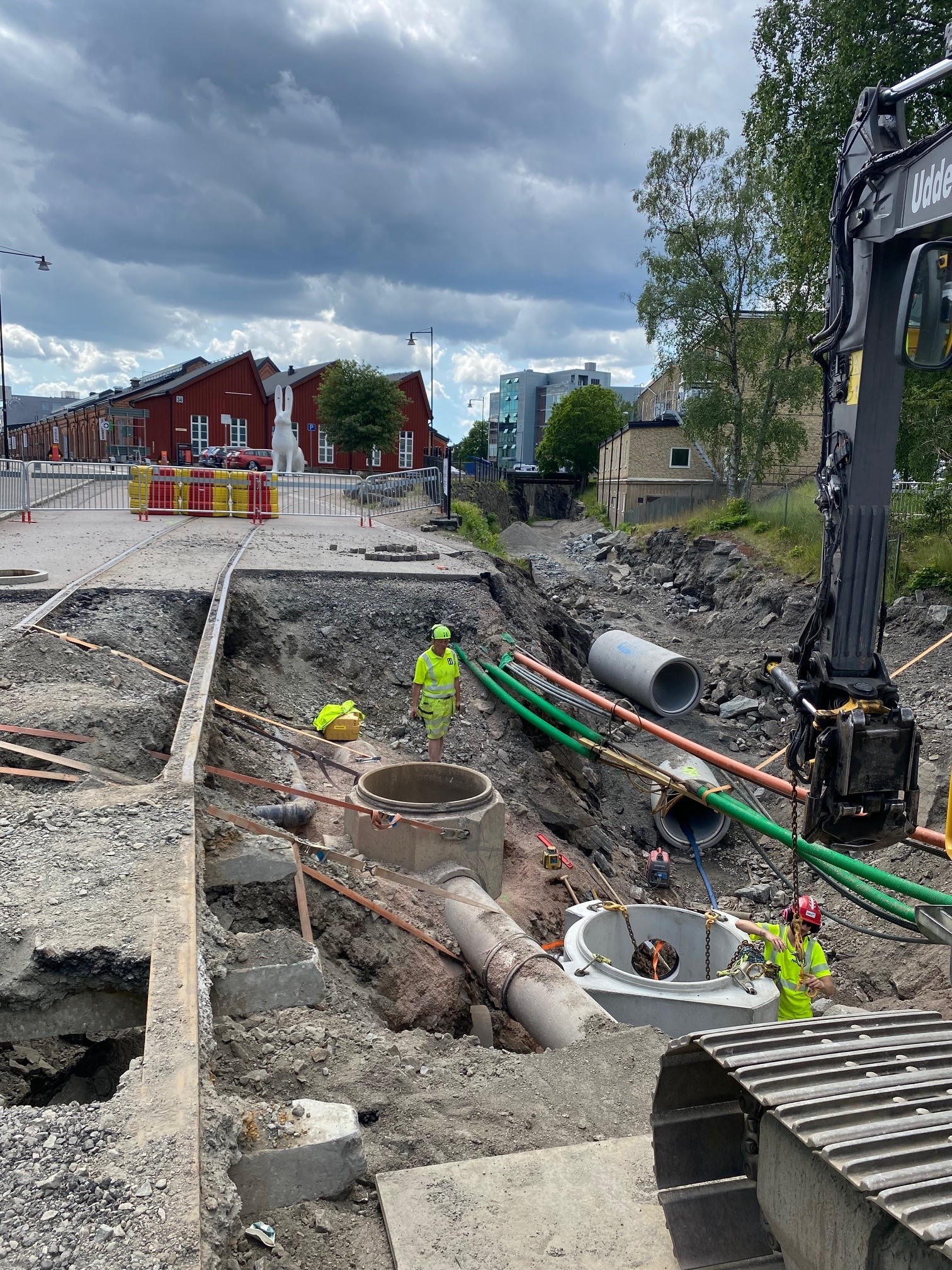

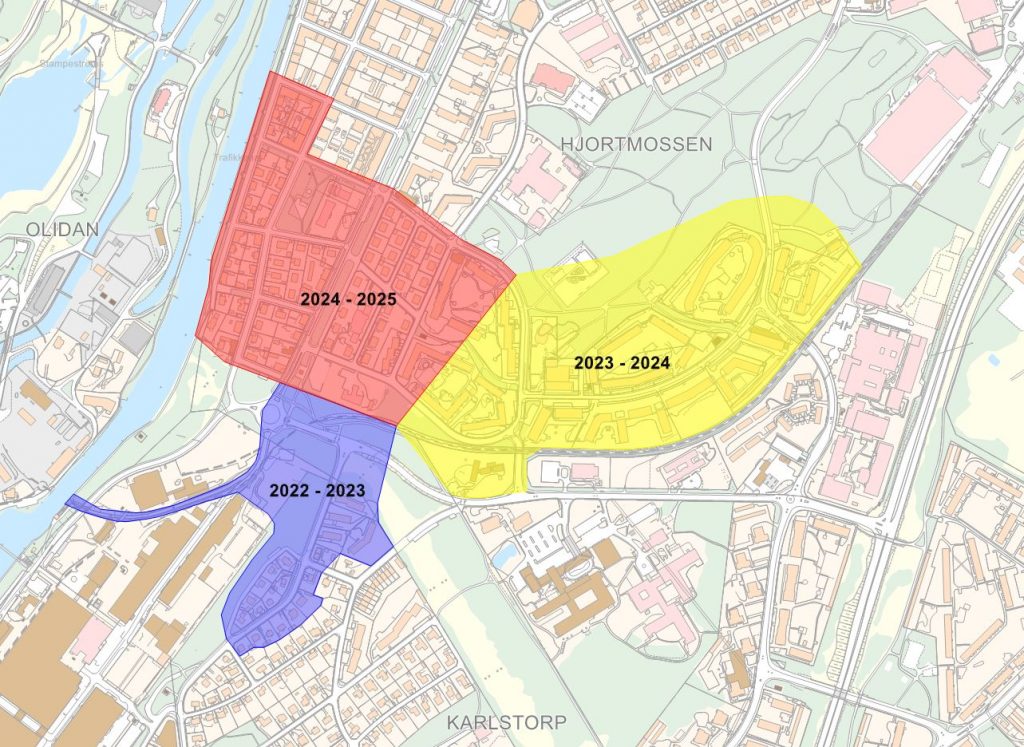

Karta över Hjortmossen och Södra centrum med tre etappindelningar

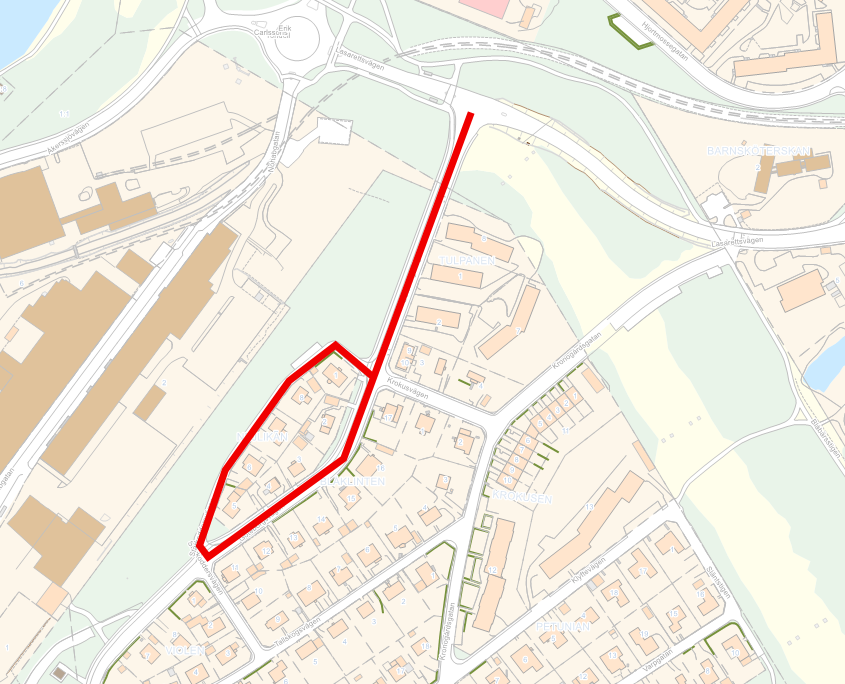

Etapp 1, Göteborgsvägen (blå)

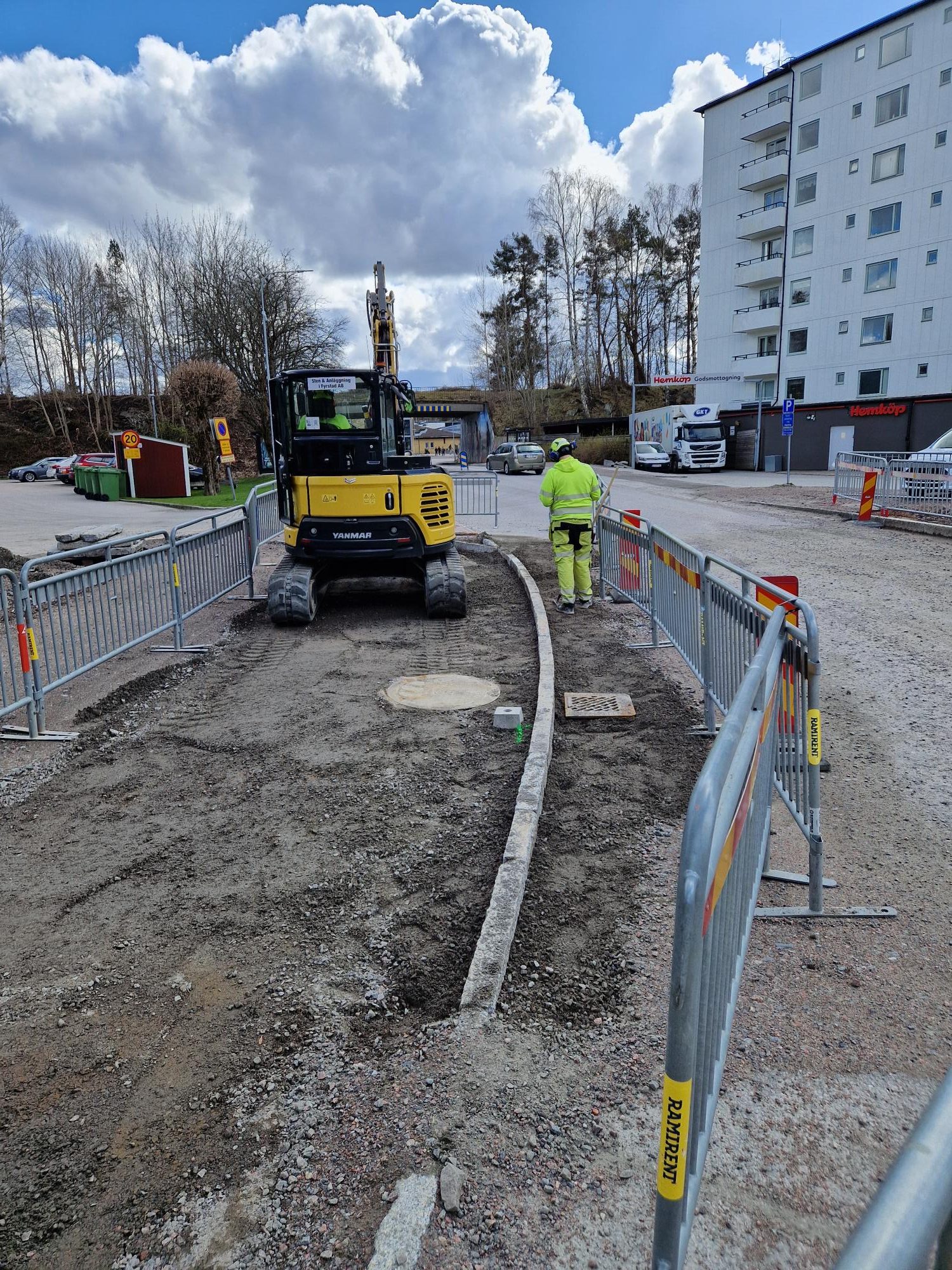

Projektering: september 2021 – mars 2022

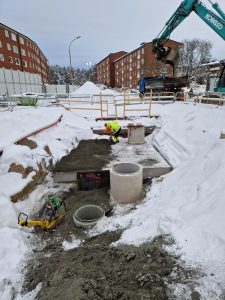

Utförande: april 2022 – december 2022

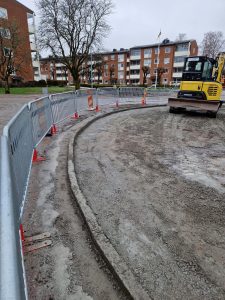

Asfaltering: våren 2023

Etapp 2, Hjortmossen (gul)

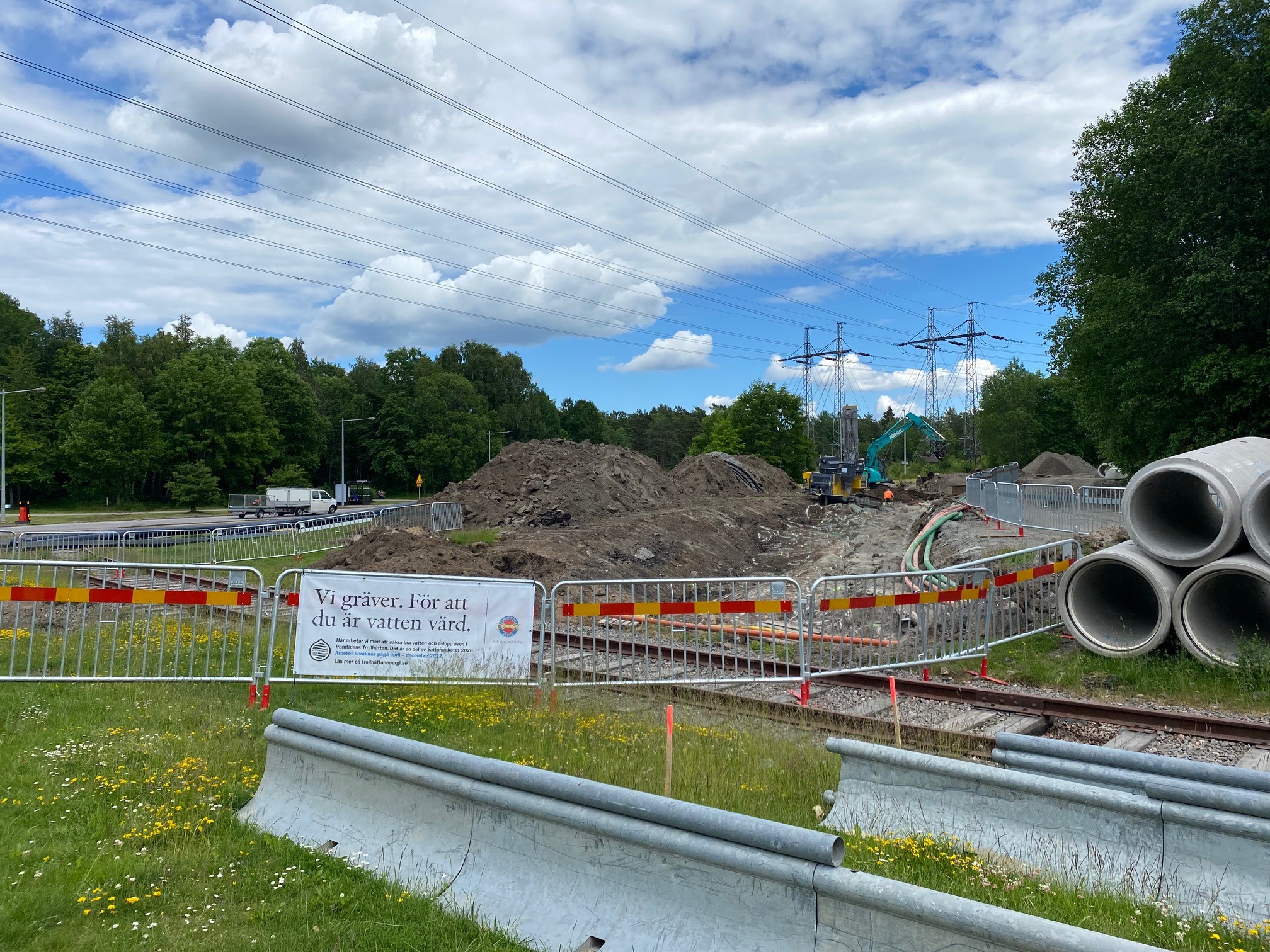

Projektering tunnelsanering: 2022

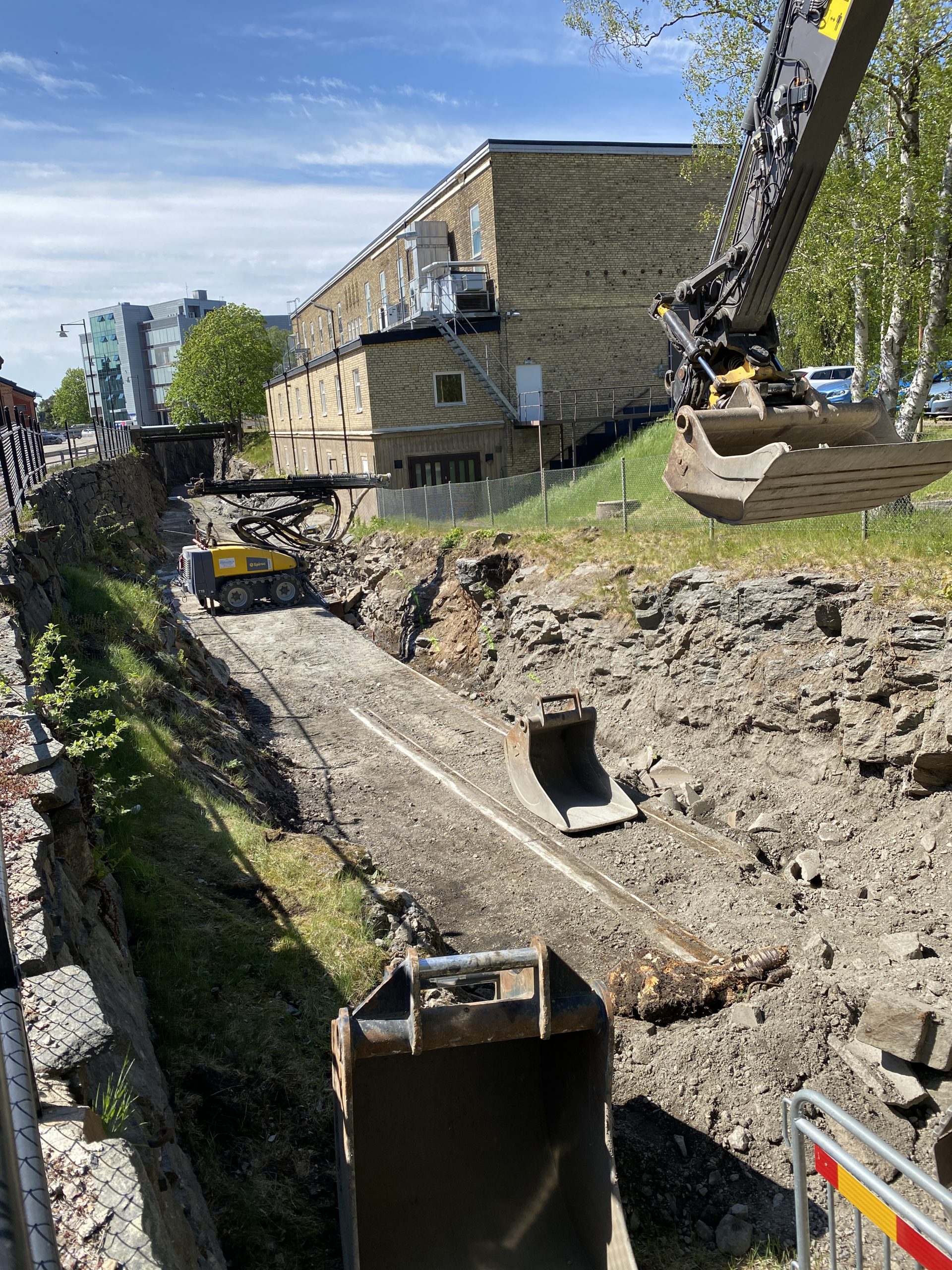

Utförande tunnelsanering: 2022 – 2023

Projektering vatten- och avloppsledningar: 2022 – 2023

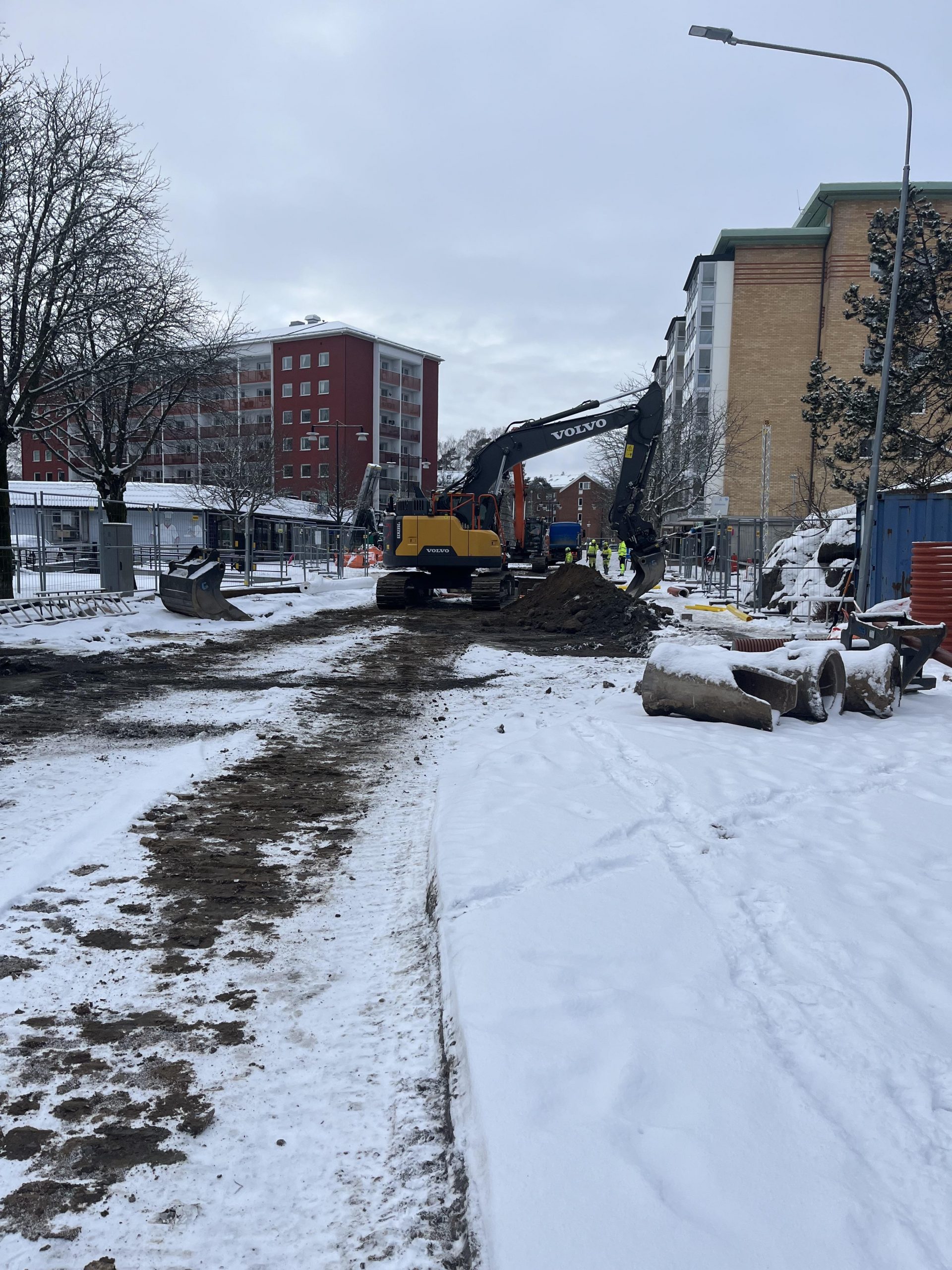

Utförande vatten- och avloppsledningar: 2023 – 2024

Etapp 3, Södra centrum (röd)

Projektering vatten- och avloppsledningar: 2023
Utförande vatten- och avloppsledningar: 2024-2025

Projektering tunnelsanering: 2023 – 2024
Utförande tunnelsanering: 2024 – 2025

Vattenpaketet 2026

Detta projekt är en del av Trollhättan Energis största investeringar i vatten- och avlopp någonsin fram till 2026. Det är därför vi fortsätter gräva och stöka till det lite här och var i stan – och det är därför vi behöver höja avgifterna lite mer. Helt enkelt för att du är vatten värd. Läs mer om Vattenpaketet 2026 under relaterade sidor. #duärvattenvärd

Kontaktuppgifter

Projektledare Trollhättan Energi, Elin Govik: 0520-49 75 60
Platschef NCC, Robert Karlsson: robert.1.karlsson@ncc.se eller 0765-21 62 97
